Használati útmutató

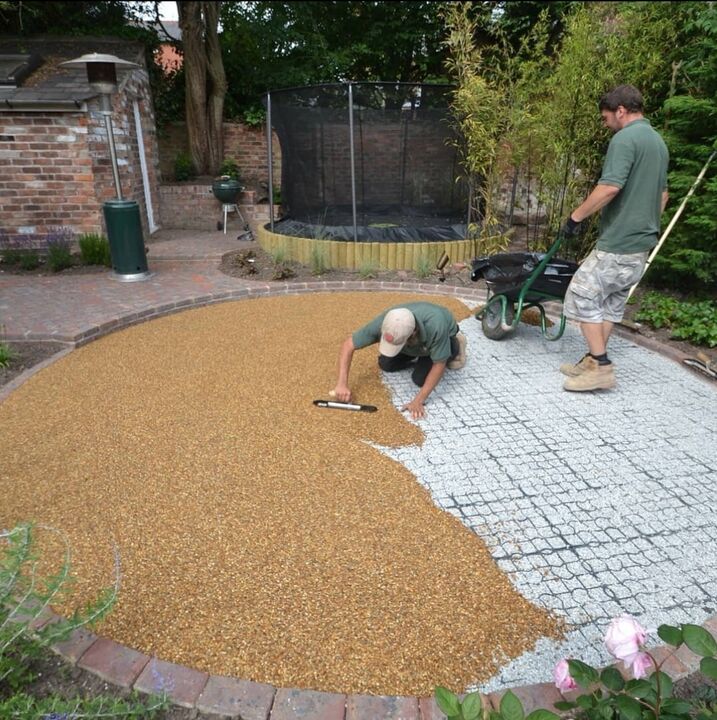

Útmutató a kőszőnyeg lerakásához

Útmutató a kőszőnyeg lerakásához

Kőszőnyeg anyag a cégtől Aktash (Aktash) polimer kötőanyaggal megkötött természetes márvány vagy kvarcforgács alapú varratmentes bevonat létrehozására szolgál. A bevonat tartós, vízálló felületet képez, amely nagy kopásállósággal, ultraibolya sugárzással és hőmérséklet-változásokkal szemben ellenáll. Ez a kézikönyv leírja a telepítési sorrendet kőszőnyeg előkészített ásványi alapra.

A rendszer általános leírása

Rendszer kőszőnyeg három komponensből áll: egy alapozó készítményből, egy epoxi vagy poliuretán alapú polimer kötőanyagból és egy frakcionált kő töltőanyagból. A kikeményedés kémiai reakció eredményeként következik be, amely után a bevonat monolitikus szerkezetet kap. Kőszőnyeg szerelése mechanikusan vagy manuálisan, acél spatula és henger segítségével.

Az alkatrészek műszaki mutatói
Paraméter Jelentése
Kötőanyag sűrűsége 1,05–1,15 g/cm³
A keverék felhasználhatósági ideje 30-40 perc +20 °C-on
Kötőanyag fogyasztás 0,8-1,2 kg/m² frakciótól függően
Keménység Shore D 75–85
Tapadás betonhoz legalább 2,5 MPa
Alkalmazási hőmérséklet +5 °C és +30 °C között

Az alap előkészítése

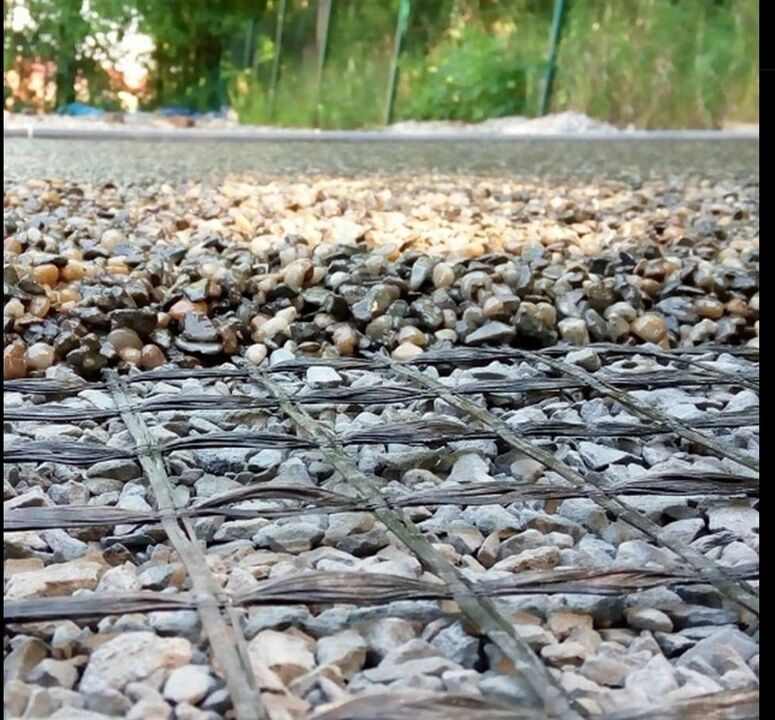

Háló a kőszőnyeg megerősítéséhez

Az előkészítés minősége közvetlenül meghatározza az élettartamot kőszőnyeg. Az alapnak erősnek, pormentesnek és száraznak kell lennie. A cementesztrich maradék nedvességtartalma nem haladhatja meg a 4 tömeg%-ot. %. A hámló területeket eltávolítjuk, a repedéseket kitágítjuk és javítóanyaggal feltöltjük.

A kötelező műveletek listája:

  • a felület mechanikus csiszolása vagy marása a cementtej eltávolítására;
  • poreltávolítás ipari porszívóval;
  • hibák javítása epoxi gitt segítségével;
  • szintszabályozás: az eltérés legfeljebb 2 mm egy 2 méteres pálcán;
  • kapilláris nedvesség jelenlétében kötelező vízszigetelő levágás szükséges.
Fontos: ha igen DIY kőszőnyeg, ne hagyja figyelmen kívül a poreltávolítási szakaszt - még egy vékony porréteg is 40-60%-kal csökkenti a tapadást.

Alapozás

A megbízható tapadás érdekében használja a készletben található kétkomponensű alapozót. Aktash. A komponenseket alacsony fordulatszámú keverővel (300-400 ford./perc) 2 percig keverjük. A kész kompozíciót rövid szőrű hengerrel vagy gumibetéttel hordjuk fel egy vagy két rétegben. A második réteget az első polimerizációja után, általában 4-6 óra elteltével hordjuk fel.

Primer alkalmazási módok
Feltételek Anyagszükséglet rétegenként Átfedés előtti idő
Normál (20 °C, 60% páratartalom) 0,2-0,3 kg/m² 4-6 óra
Csökkentett hőmérséklet (+10 °C) 0,3-0,35 kg/m² 8-12 óráig
Magas páratartalom (>80%) 0,2 kg/m² 6-8 óra
Porózus alap 0,4-0,5 kg/m² (első réteg) 6-8 óra

Az alapozórétegnek folytonos, fényes filmet kell képeznie matt területek nélkül. Ha festetlen területeket észlel, a problémás területek további alapozása történik.

A munkakeverék elkészítése

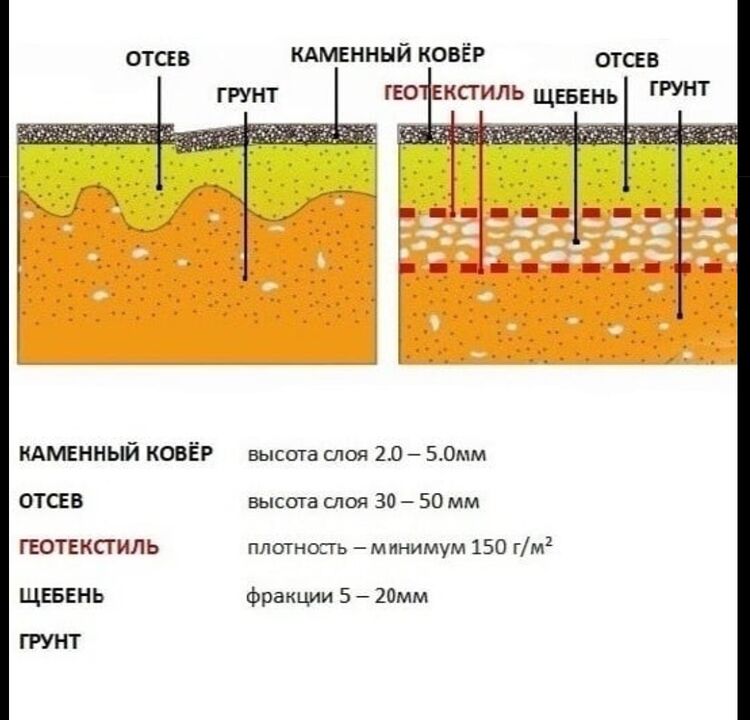

Kőszőnyeg technológiai torta

Az alap kőszőnyeg kőtöltőanyag és polimer kötőanyag keverékét képezi.Kőszőnyeg lerakása közvetlenül a készítmény elkészítése után kezdődik, mivel az életképesség korlátozott. Az arányokat a gyártó szigorúan szabályozza Aktash és a kő töredékétől függ.

  1. A kötőanyag A komponensét egy tiszta edénybe öntik.
  2. Folyamatos keverés mellett adjuk hozzá a B komponenst.
  3. A keveréket 2-3 percig simára keverjük.
  4. A száraz kő töltőanyagot részletekben adjuk hozzá, folytatva a keverést.
    • 1-3 mm-es frakció esetén: gyanta/kő arány = 1:8 tömeg szerint.
    • 3-5 mm-es frakcióhoz: 1:10 arány.
  5. A kész masszát 10 percen belül lerakjuk az alapra.

Bevonat

Kőszőnyeg szerelése acél fogazott simítóval, a töltőszemcse maximális átmérőjének megfelelő vastagságú réteget képezve. Közvetlenül a massza elosztása után a felületet műanyag vagy fém hengerrel hengereljük a légzárványok eltávolítása és a gyanta egyenletes eloszlása érdekében.

Telepítéskor DIY kőszőnyeg Kis területeken a kézi alkalmazás elfogadható. Fontos, hogy a beépítés folytonosságát ugyanabban a helyiségben tartsuk fenn, hogy elkerüljük a látható illesztéseket. A falakhoz, oszlopokhoz és berendezésekhez csatlakozó varratok a bevonat megkötése után rugalmas tömítőanyaggal készülnek.

Technológiai térképek frakciótól függően
Töredék, mm Rétegvastagság, mm Töltőanyag fogyasztás, kg/m² Gyanta fogyasztás, kg/m² Gyalogos terhelési idő
0,5–1,2 1,5–2,0 2,5–3,5 0,8–1,0 12-16 óráig
1,0–3,0 3,0–3,5 5,0–6,5 0,9–1,2 14-18 óráig
3,0–5,0 5,0–6,0 8,0–10,0 1,0–1,4 16-24 óra
5,0–7,0 7,0–8,0 12,0–14,0 1,2–1,6 20-24 óra

Az alap és a levegő hőmérsékletének stabilnak kell maradnia a munka során. A hirtelen változások belső feszültségek és mikrorepedések megjelenéséhez vezetnek kőszőnyeg.

Befejezés és gondozás

A teljes kikeményedés után (24-48 óra +20 °C-on) távolítsa el a felesleges töltőanyagot egy merev kefével és egy ipari porszívóval. Szükség esetén a felületet átlátszó védőlakkkal vonjuk be, ami csökkenti a szennyeződést és megkönnyíti a tisztítást.

Teljesítmény jellemzők kőszőnyeg Aktash lehetővé teszi lakossági és nyilvános belső terekben, nyitott teraszokon és utakon történő használatát. Az ápolás a semleges tisztítószerekkel végzett nedves tisztításra csökken. Az agresszív savvegyületek kizártak.

Ha úgy dönt, hogy megteszi DIY kőszőnyeg, szigorúan kövesse az adagolásra és az időintervallumra vonatkozó utasításokat. A recepttől való 5%-os eltérés 15-20%-kal csökkenti a bevonat szilárdságát. Ha kérdése van, kérjük, olvassa el a technológiai dokumentációt Aktash.

  • Nem ajánlott friss felületen járni a megadott időszak előtt.
  • Az első 7 napban kerülje az intenzív sokkterhelést.
  • Utcai objektumok esetén 4-6 m-es lépésekben készítsen tágulási hézagokat.

Helyesen végrehajtva kőszőnyeg szerelés legalább 15-20 éves bevonat élettartamot biztosít a megjelenés és a funkcionális tulajdonságok elvesztése nélkül.
